意昂官网注册,意昂2平台

瑞雪兆丰年 场地忙不停

瑞雪兆丰年 场地忙不停

    本网讯 (通讯员 林力泽 特约通讯员 于成祥) 瑞雪兆丰年。新年伊始,宁波镇海动力中心工程开局良好,场地平整工程接近尾声,打桩工程下一步将进行辅助建、构筑物的施工,主厂房燃机基座土方开挖于2012年12月28日正式开工,1号、2号塔吊基础已浇筑完毕,为2013年大规模施工开创了良好的局面。


2013年,镇海动力中心工程开局良好。 林力泽 摄


    1月5日上午,镇电公司副总经理张坚群在雪后视察了动力中心工地现场,对工程的各个施工点情况作了详细了解,对工地施工及管理人员进行慰问。要求各参建单位要在去年圆满完成计划任务的基础上,不骄不躁,在新的一年里,继续狠抓工程安全、质量,在确保两者可靠的前提下,积极有序的推进动力中心工程向计划目标稳步前进。


镇电公司副总经理张坚群雪后到动力中心现场了解情况。 林力泽 摄

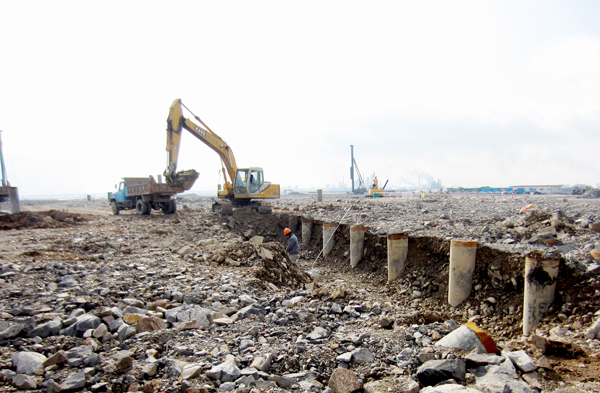

2012年12月28日,镇海动力中心工程主厂房燃机基座土方正式开挖。 林力泽 摄

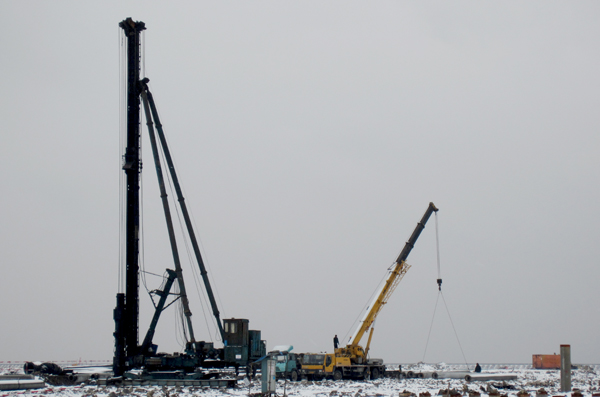

    目前,镇海动力中心工程进展顺利,厂区场地平整工程累计完成塘渣回填127万吨,占计划工程量的93%。厂区桩基工程累计完成打桩1841根,累计总桩长77000米,占计划工程量的65%。浙江省二建临建办公室钢架正在安装过程中。各参建单位正鼓足干劲,紧密协作,力争在春节前实现主厂房燃机基础具备浇筑混凝土条件。

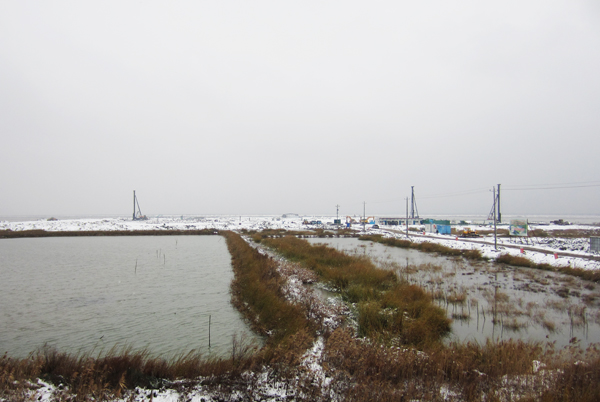

雪中的动力中心施工工地远眺。 林力泽 摄


    据悉,宁波镇海动力中心工程是省级重点能源项目,工程拟建设3套F 级350MW 燃气—蒸汽联合循环热电联产机组,计划于2013年11 月底、2013年12月底、2014年6 月前各建成一台投产。

综合资讯

意昂官网注册
